Pourquoi l'organisation du chantier compte autant que la qualité des matériaux en Côte d'Ivoire

253 vues
Chantier de construction bien organisé à Abidjan avec matériaux rangés et équipe coordonnée
On parle souvent de la qualité des matériaux pour juger un projet de construction réussi. Pourtant, en Côte d'Ivoire, l'expérience le montre chaque jour : une bonne organisation de chantier pèse autant, sinon plus, que les briques ou le ciment utilisés. Les meilleurs matériaux du marché ne sauveront jamais un projet où le planning dérive, où les corps de métier se télescopent et où la logistique n'est pas anticipée. À l'inverse, un chantier piloté avec rigueur peut tirer le maximum de matériaux standards et livrer un ouvrage solide, dans les délais et dans le budget. Voici pourquoi l'organisation est un levier décisif et comment en faire un véritable atout sur vos projets ivoiriens.

Ce qu'il faut retenir

  • En Côte d'Ivoire, la majorité des chantiers retardés ou en surcoût souffrent d'un défaut d'organisation, pas de matériaux.
  • Une bonne organisation repose sur cinq piliers : planning, approvisionnements, coordination, logistique de site, contrôle qualité.
  • Les matériaux les plus performants ne donnent leur plein potentiel que s'ils sont mis en œuvre dans les bonnes conditions, au bon moment.
  • La saison des pluies, les ruptures d'approvisionnement et la multiplicité des sous-traitants imposent une rigueur de pilotage spécifique au contexte ivoirien.
  • Évaluer une entreprise de construction sur ses pratiques d'organisation est aussi important que sur ses prix et ses matériaux.

Le mythe du "tout matériaux" sur un chantier ivoirien

Sur le marché ivoirien du BTP, la conversation tourne souvent autour des matériaux de construction en Côte d'Ivoire : marque de ciment, qualité du fer, finitions importées ou locales. C'est un réflexe légitime, parce que ces choix influencent la durabilité et le rendu final. Mais c'est aussi une lecture incomplète.

Beaucoup de chantiers qui dérapent en Côte d'Ivoire n'ont pas de problème de matériaux. Ils ont un problème d'organisation. Du ciment haut de gamme stocké à l'air libre pendant trois semaines de pluies devient inutilisable. Un ferraillage parfaitement calculé mais coulé sans vibration produit du béton poreux. Des menuiseries importées de qualité posées sur des appuis mal préparés se déforment. Dans chacun de ces cas, ce n'est pas la matière qui a manqué : c'est la mise en œuvre, la coordination, le timing.

Comprendre cela change la lecture d'un projet. La qualité finale d'un ouvrage est presque toujours le produit de deux variables : la qualité des matériaux ET la qualité de l'organisation. Si l'une des deux faiblit, l'autre ne compense que partiellement.

Ce que recouvre vraiment l'organisation d'un chantier

Réunion de coordination de chantier en Côte d'Ivoire entre architecte, chef de chantier et entrepreneurs
Une organisation efficace commence bien avant les premiers coups de pelle : par une coordination claire entre tous les acteurs du projet.

L'organisation d'un chantier ne se limite pas à un planning affiché dans un bureau. C'est un ensemble structuré de décisions et de routines qui couvrent toute la durée du projet. Concrètement, organiser un chantier de construction en Côte d'Ivoire revient à piloter cinq dimensions interdépendantes :

  • Le planning général et détaillé : enchaînement logique des phases (terrassement, fondations, élévation, charpente, second œuvre, finitions) et planning hebdomadaire opérationnel.
  • Les approvisionnements en matériaux : commandes, stockage, rotation des stocks, anticipation des ruptures.
  • La coordination des corps de métier : qui intervient quand, qui dépend de qui, comment éviter les attentes croisées.
  • La logistique de site : accès chantier, zones de stockage, circulation des engins, gestion des déchets, sécurité.
  • Le contrôle qualité étape par étape : validation à chaque jalon critique avant de passer au suivant.

Aucune de ces dimensions ne peut être traitée isolément. Un planning impeccable s'effondre si les approvisionnements ne suivent pas. Une logistique parfaite ne sert à rien si la coordination des équipes échoue. C'est la combinaison qui produit le résultat.

Les coûts cachés d'une organisation défaillante

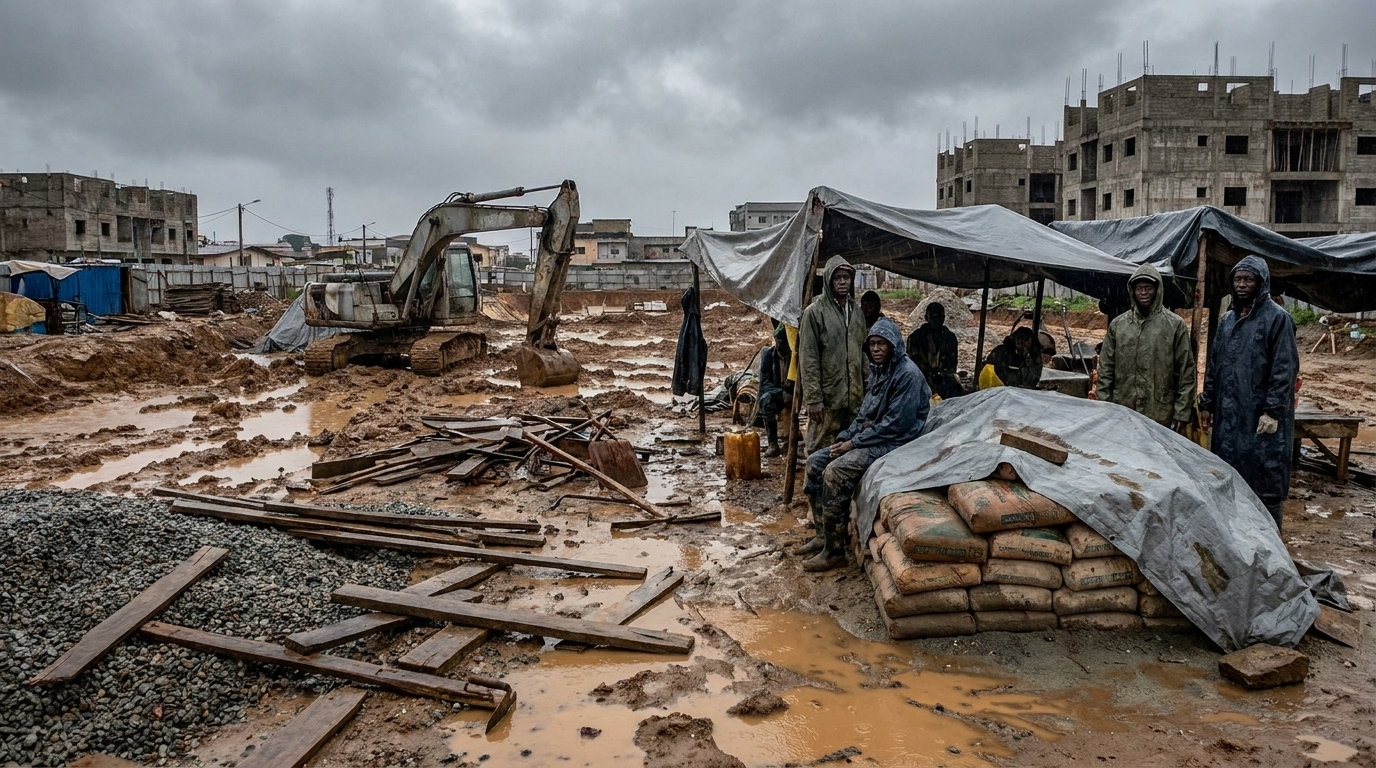

Chantier de construction mal organisé en Côte d'Ivoire pendant la saison des pluies avec matériaux exposés
Une mauvaise organisation se paie cher : matériaux abîmés, journées perdues, malfaçons à reprendre.

Sur un chantier mal piloté, les pertes financières sont souvent supérieures à l'économie réalisée sur les matériaux. Les postes les plus fréquents :

  • Retards en cascade : un corps de métier en retard décale tous les suivants. Un chantier ivoirien moyen accuse 30 à 50 % de dépassement de délai, soit plusieurs millions de FCFA de coûts indirects.
  • Matériaux dégradés ou perdus : sacs de ciment exposés à la pluie, fer rouillé par stockage à l'humidité, carrelage cassé par mauvaise manutention.
  • Reprises et malfaçons : un ouvrage exécuté sans contrôle qualité à temps doit souvent être démonté et refait, à coût double.
  • Surcoûts de main-d'œuvre : équipes payées à attendre l'approvisionnement, sous-traitants facturant des journées blanches.
  • Pénalités de retard à la livraison et coûts de relogement pour les particuliers, perte de loyers pour les investisseurs.
  • Surcoûts d'avenants : modifications imposées en cours de route faute d'avoir tout anticipé.

Mises bout à bout, ces pertes peuvent représenter 10 à 25 % du budget initial. Un projet de 60 millions FCFA mal organisé peut ainsi coûter 6 à 15 millions de plus, sans qu'aucun matériau supplémentaire n'ait été acheté. À comparer avec ce qu'aurait coûté un pilotage rigoureux dès le départ.

Pourquoi les matériaux ne donnent leur plein potentiel qu'avec une bonne organisation

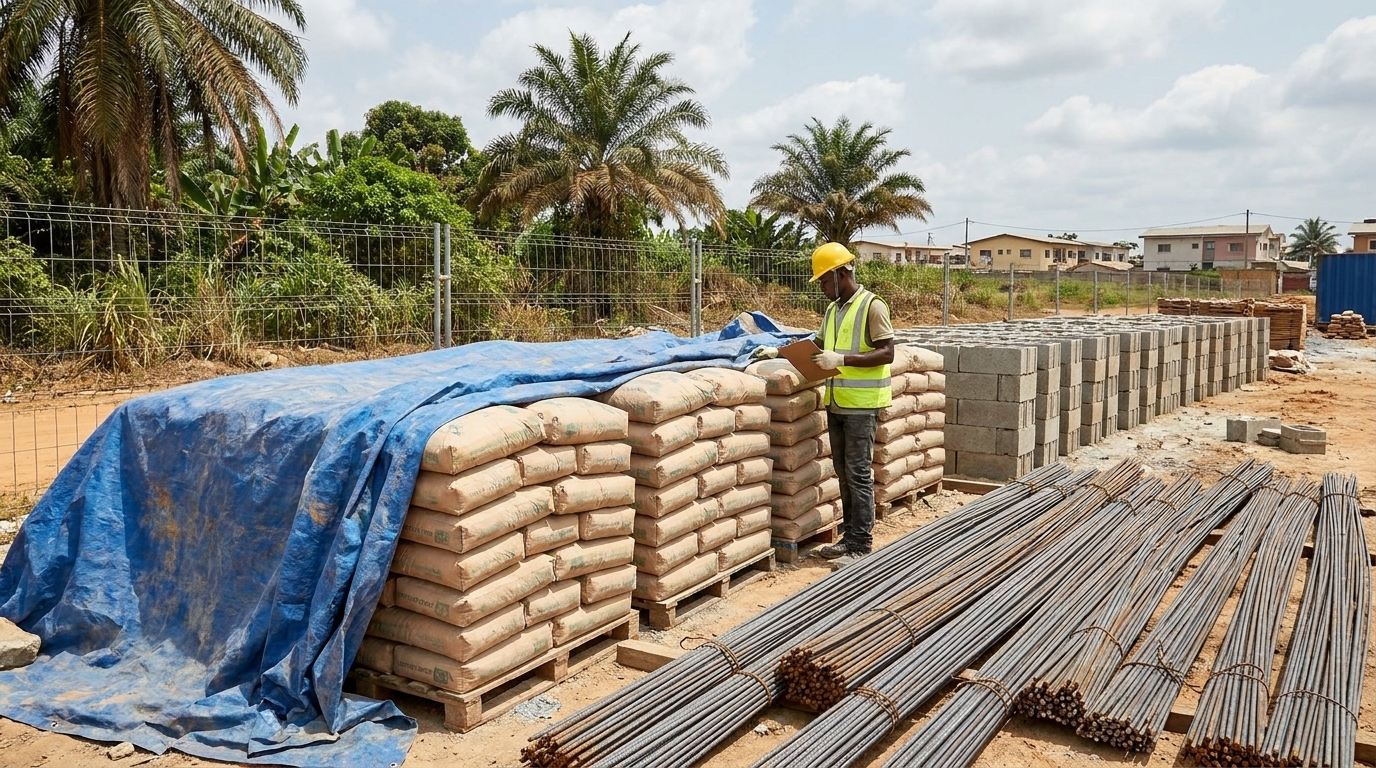

Matériaux de construction en Côte d'Ivoire stockés correctement sur un chantier d'Abidjan
Des matériaux bien commandés, bien stockés et utilisés au bon moment révèlent toute leur qualité.

Le ciment, le fer, le béton prêt à l'emploi, les blocs ou les carreaux n'ont pas de qualité absolue. Ils ont une qualité conditionnelle : ils performent si certains paramètres sont respectés. Et ces paramètres relèvent presque tous de l'organisation.

  • Le ciment doit être stocké au sec, à l'abri du sol, et utilisé dans un délai limité après réception. Une organisation qui ne maîtrise pas la rotation des stocks dégrade le ciment avant même la coulée.
  • Le béton prêt à l'emploi doit être mis en œuvre dans un délai court après livraison. Sans planning précis et sans coordination avec la centrale, la qualité chute brutalement.
  • Le ferraillage doit être façonné selon les plans, contrôlé avant coulage, protégé de l'humidité. Sans contrôle qualité organisé, même un acier conforme produit un béton armé fragile.
  • Les enduits et peintures supposent des supports correctement préparés, sans humidité résiduelle. Sans séquençage strict, ils s'écaillent en quelques mois.
  • Les menuiseries et finitions dépendent de la précision des ouvrages de gros œuvre. Une organisation qui tolère des écarts de quelques centimètres ruine la pose finale.

En d'autres termes, la qualité des matériaux ne se constate pas à la livraison, mais à la fin du chantier. Et ce qui sépare un matériau performant d'un matériau gâché, c'est presque toujours l'organisation autour de lui.

Les piliers d'une organisation de chantier réussie en Côte d'Ivoire

Au-delà des principes généraux, le contexte ivoirien impose quelques bonnes pratiques spécifiques. Voici les leviers d'organisation qui font la différence sur un chantier à Abidjan, San Pedro, Bouaké ou Yamoussoukro.

  1. Caler le planning sur la saison des pluies : éviter de programmer les fondations ou la dalle haute en mai-juillet ; sécuriser les phases de gros œuvre avant les épisodes pluvieux les plus intenses.
  2. Sécuriser les approvisionnements critiques : commander le ciment et le fer en avance, négocier des engagements de livraison avec les fournisseurs locaux, prévoir des solutions de repli.
  3. Constituer un planning hebdomadaire opérationnel : ne pas se contenter du planning macro initial, le décliner chaque semaine en tâches précises avec un responsable par lot.
  4. Organiser des réunions de chantier hebdomadaires avec compte rendu signé, pour tracer les décisions et engager les acteurs.
  5. Mettre en place une zone de stockage protégée : abri tarpaulin, palettes au sol, séparation claire entre matériaux critiques (ciment, peinture, carrelage).
  6. Contrôler les ouvrages à chaque jalon : implantation, fondations, dalle, charpente, second œuvre. Un défaut détecté tôt coûte dix fois moins cher qu'un défaut détecté à la réception.
  7. Documenter le chantier en continu : photos datées, comptes rendus archivés, registre de chantier. La traçabilité protège tout le monde.

Ces pratiques sont à la portée de toute entreprise de construction en Côte d'Ivoire sérieuse, mais elles ne sont pas systématiques. C'est précisément ce qui distingue les prestataires fiables des autres.

Coordonner les corps de métier et la chaîne d'approvisionnement

La coordination de chantier en Côte d'Ivoire est probablement le point le plus mal traité sur les chantiers de taille moyenne. Un projet résidentiel mobilise typiquement 8 à 12 corps de métier : terrassier, maçon, charpentier, couvreur, plombier, électricien, menuisier bois, menuisier alu, carreleur, peintre, jardinier, étanchéiste. Chacun a ses contraintes, son rythme, ses interfaces avec les autres.

Sans coordination, ces métiers se télescopent ou s'attendent. Le plombier ne peut pas passer ses gaines avant que la dalle ne soit coulée. L'électricien doit intervenir avant les enduits. Le carreleur attend que la chape soit sèche. Le peintre ne passe qu'après les menuiseries posées. Et chaque erreur de séquence se paie en jours perdus.

Une coordination efficace repose sur quelques outils simples :

  • Un planning Gantt qui visualise les interfaces entre corps de métier.
  • Une réunion hebdomadaire de coordination avec tous les intervenants présents ou planifiés sur la semaine suivante.
  • Un point unique de décision : le maître d'œuvre ou le chef de chantier qui arbitre, pas chaque entreprise qui décide pour son lot.
  • Une chaîne d'approvisionnement anticipée : le matériau doit arriver juste avant son utilisation, pas trois semaines plus tôt ni le matin même.

Pour les approvisionnements, les particularités ivoiriennes pèsent : délais portuaires variables, routes parfois dégradées en saison des pluies, formalités douanières pour certains matériaux importés. Anticiper ces aléas fait partie du métier.

Les acteurs clés de la gestion de chantier en Côte d'Ivoire

Conducteur de travaux pilotant la gestion de chantier en Côte d'Ivoire sur un site de construction à Abidjan
Le conducteur de travaux est le pivot opérationnel de l'organisation : il transforme un planning théorique en avancée concrète.

Quatre acteurs structurent la gestion de chantier en Côte d'Ivoire. Bien comprendre leurs rôles évite les confusions de responsabilité qui sont la première cause des dérives :

  • Le maître d'ouvrage (MOA) : le client, propriétaire de l'ouvrage. Il fixe les objectifs et valide les grandes décisions.
  • Le maître d'œuvre (MOE) : architecte ou bureau d'études mandaté pour concevoir, coordonner et contrôler. Il anime la coordination globale du chantier.
  • Le conducteur de travaux : salarié de l'entreprise principale, il pilote l'exécution au quotidien. C'est le pivot opérationnel de l'organisation.
  • Le chef de chantier : présent en permanence sur site, il supervise les équipes et résout les problèmes du jour.

Sur un chantier complexe, peuvent s'ajouter un OPC (Ordonnancement, Pilotage, Coordination), un bureau de contrôle technique, un coordonnateur sécurité. Pour aller plus loin sur ce sujet, l'article Suivi de chantier en Côte d'Ivoire détaille la mission complète du maître d'œuvre et les outils qu'il mobilise au quotidien.

Comment évaluer une entreprise sur ses pratiques d'organisation

Avant de retenir un prestataire de construction, il vaut la peine d'évaluer ses pratiques organisationnelles, et pas seulement son prix ou ses références matériaux. Quelques questions concrètes à poser :

  • Comment construisez-vous le planning du projet ? Demandez à voir un planning Gantt sur un chantier en cours.
  • Qui sera le conducteur de travaux affecté à mon projet ? Une seule personne identifiée, pas une équipe vague.
  • Comment gérez-vous les approvisionnements en saison des pluies ? Une bonne entreprise a une réponse précise.
  • Quelles sont vos routines de contrôle qualité ? Demandez à voir des rapports de chantiers précédents.
  • Comment organisez-vous le stockage des matériaux sur site ? Visitez un chantier en cours pour voir.
  • Quel est votre taux moyen de respect des délais sur les 12 derniers mois ? Une entreprise rigoureuse sait répondre.

Une entreprise capable de répondre précisément à ces questions, avec des documents et des exemples concrets, démontre une vraie culture d'organisation. C'est souvent un meilleur indicateur de réussite que le prix le plus bas. Pour préparer la phase amont, l'article Comment choisir le bon entrepreneur pour vos projets de construction et de rénovation à Abidjan complète utilement cette grille de critères.

Organisation et matériaux : deux moitiés du même succès

Au final, opposer organisation et matériaux est une fausse alternative. Les deux sont indispensables. Mais l'organisation reste le facteur le plus souvent sous-estimé, alors qu'il conditionne la valeur réelle des matériaux mis en œuvre.

Sur un chantier ivoirien, investir dans des matériaux haut de gamme sans investir dans l'organisation revient à équiper une voiture de Formule 1 avec un pilote débutant. À l'inverse, une organisation rigoureuse permet de tirer le maximum de matériaux standards et de livrer un ouvrage durable, à coût maîtrisé.

La meilleure approche reste donc la plus simple : choisir une entreprise de construction en Côte d'Ivoire qui maîtrise les deux dimensions. Une entreprise qui sait sélectionner et stocker correctement ses matériaux, ET qui organise son chantier comme une chaîne de production rigoureuse. C'est dans cette combinaison que se joue la vraie qualité d'un projet.

Questions fréquentes sur l'organisation de chantier en Côte d'Ivoire

Quelle est la principale cause des retards sur les chantiers ivoiriens ?

La cause la plus fréquente est un défaut de coordination entre les corps de métier, combiné à des approvisionnements mal anticipés. La saison des pluies aggrave ces causes lorsqu'elle n'est pas intégrée au planning initial.

L'organisation représente quel pourcentage du budget d'un chantier ?

La mission d'organisation et de pilotage (maîtrise d'œuvre d'exécution) représente entre 4 et 8 % du montant des travaux. Cet investissement est systématiquement amorti par les économies générées : moins de reprises, moins d'avenants, délais tenus.

Un particulier peut-il organiser lui-même son chantier de villa ?

C'est possible sur de petits projets, mais déconseillé au-delà de 30 millions FCFA de travaux. Coordonner 8 à 12 corps de métier, gérer les approvisionnements et contrôler la qualité demande des compétences techniques et un temps important. Mandater un maître d'œuvre ou s'appuyer sur une entreprise structurée est généralement plus rentable.

Faut-il choisir des matériaux locaux ou importés en Côte d'Ivoire ?

Il n'y a pas de réponse universelle. Pour les matériaux de gros œuvre (ciment, fer, blocs), la production locale est de bonne qualité et logistiquement plus simple. Pour certaines finitions, les produits importés peuvent apporter un niveau supérieur. Le bon arbitrage dépend du projet, du budget et de la capacité d'organisation à intégrer les délais d'importation.

Comment savoir si mon chantier est bien organisé en cours d'exécution ?

Quelques signaux concrets : compte rendu de réunion de chantier hebdomadaire, planning actualisé chaque semaine, zone de stockage propre et abritée, équipes qui travaillent toutes en même temps sans attendre, contrôles qualité documentés. L'absence de ces routines doit alerter.
